莫桑比克马普托(MAPUTO)港操作事项小结

MAPUTO港操作事项小结

CAPT.CHEN ZHANG RONG

我船2052航次靠泊MAPUTO港MATOLA港区装货89746吨铁矿,现小结进出港和装货过程留作日后参考。MAPUTO港由MAPUTO商业区和MATOLA工业区两大部分组成,位于MATOLA河的北岸,是MOZAMBIQUE最重要的港口也是首都所在地,这里距南非RICHARDS BAY 185海里DURBAN 305海里,从MAPUTO往来东南亚的航线大致是从马达加斯加(MADAGASCAR)岛南侧驶向马六甲海峡。

一   预抵港通知PAN(PRE-ARRIVAL NOTIFICATIONS)

抵港前至少96小时( pre-arrival notifications required at Maputo Port to be sent not late than 96 hours prior arrival )向港口当局的电子邮箱isps@portmaputo.com发送表格FORM SEC001rev03- PAN( Pre-arrival notifications)并抄送代理,该EXCEL表格有些类似美国的ENOA,由Instructions-Vessel & Voyage Information-Crew List-Non-crew & Passenger List-Arms & Ammunition Information组成,注意表格Voyage Information的上十港信息中要求各港的代理名称和联系方式,其他和各国的PAN类似,填写完成后点击右上角电子邮件isps@portmaputo.com地址将自动生成主题为Pre-Arrival Notification的邮件,把该表格已附件的形式发给当局即可。

二  ETA通知

海上航行期间给代理发送7/5/3/2/1DAY ETA NOTICE,另需特别注意抵达北1号浮前3小时(ETA to the Fairway Buoy 1N, 3 hours prior their arrival in that position (Buoy 1N).)向下列邮件地址发送ETA并抄送代理

Maputo Port VTS/ Port Control:  portcontrol@portmaputo.com

Harbour Master: Frederico.Silva@portmaputo.com

Marine Operations Manager: Mussa.Aly@portmaputo.com

Maputo Port Pilot Station:POMLMaputoPilots@pomaritime.com

Dear Sir

Good afternoon to you !

Please advise that MV Spring Wealth ETA Buoy 1N 1420LT/7TH/DEC with arrival df/5.4m da/7.9m

And as per the HEALTH RISK ALERT PROCEDURE requirement, we declare the concerned briefs as below:

(1) Latest crew exchanged on 28th/Sep/2020 at the port of NING BO.

(2) DLOSP on 22th/Nov/2020 at DHAMRA INDIA.

(3) Anti-stowaway search been carried out on board before last port-DHAMRA departure,

No stowaways found on board.

(4) No passenger boarded on board during international sea trip.

(5) Daily temperature checks for all crew been carried out,No temperature above 37.5 found.

Thanks and Best Regards

Capt. Chen zhangrong

Master of MV SpringXXXX

INM-F-TEL: +8707731890XX

MOBILE:    +86 137 7325 15XX

INM-C-TLX: 44779X868/4477988X4

E-MAIL: springXXXXX@skyfile.com

When you are within VHF radio communication distance of Maputo please contact Port Control on VHF Channel 16, preferably an hour before arrival at Buoy #1, to enable timeous dispatch of the Pilot Boat to the boarding area.

Masters are responsibles to confirm by VHF CH 12 Maputo Port Control, with two hours’ notice,

The ship's Captain must confirm in writing if any searches for stowaways were carried out when leaving the last port of call. A search for stowaways can be requested to be performed when docked at the Pier. Ships must bear the costs of using companies / specialized/trained entities in search of stowaways on board ships;

三  港口靠离泊和装货作业

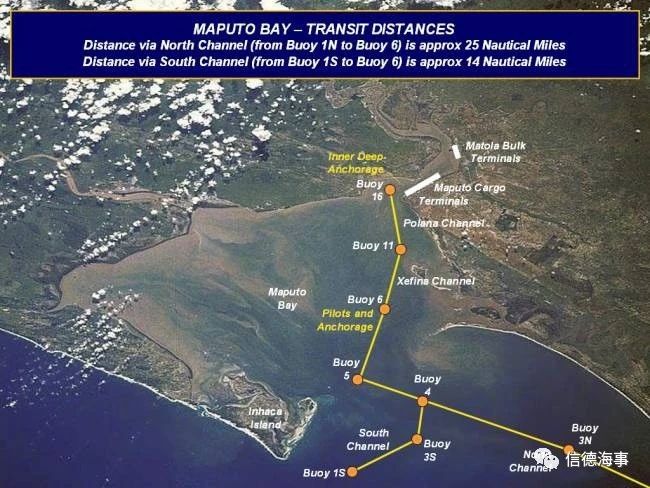

船舶从外海进MAPUTO BAY应避开外部浅水区从NORTH CHANNEL(Canal do Norte)进入,在抵达前No.1N浮(北方位标,南侧为浅水区)VHF 12频道向PORT CONTROL报告,锚地有两处,外锚地在No.4N浮附近,内锚地在No.12P东1.5海里引航站附近。航道十分狭窄左右浮筒无法并列布置只能前后错开几乎成一直线并且外部的NORTH CHANNEL有些浮筒丢失或者上部灯体损坏,船舶航道进出港时充分考虑风流压差保持在航道中央行驶,尤其是重载离港过浅水处要特别谨慎控制速度减小下沉量防止擦底。

进出港吃水小于12.5米的船一般在XEFINA CHANNEL的No.12P浮附近上下引水,吃水大于12.5米的将在No.4N上下,引航艇非常小,风速超过30Kt港口引航业务暂停,引水上下时要做好下风保证引水安全登离船,引水梯高度下风舷1米(Pilots usually board ship at Buoy no.12P at the entrance to the Xefina Channel.Outbound vessels drop pilot at the same position except for vessels sailing with draft above 12.5m for which the pilot get off at Buoy no.4N.Ships are requested to make a good lee for safe boarding of the pilot.)靠泊后引水从外挡引水梯离船。

船舶最大装货量由离港时间的潮高决定或者反向装到最大量等待特定的潮水,离港吃水小于12.2米则无需向港方申请许可任何时间都可以开航,离港吃水大于12.2到15.5之间需向港长申请特别许可在高潮时才可离港,具体离港时间考虑原则(XEFINA,POLANA,MOTOLA航道设计水深+潮高-吃水)大于1米富余水深。

港水官方密度1.022可用于预配载,由于受涨落潮影响,水尺检量必须用密度计测量。

港口航道上方有一座中国援建MAPUTO-CATEMBE大桥,空高63米以下没有官方限制(There is a bridge across the River in Port (at channel) and at present there is no official restriction on air draft under 63 mts.)

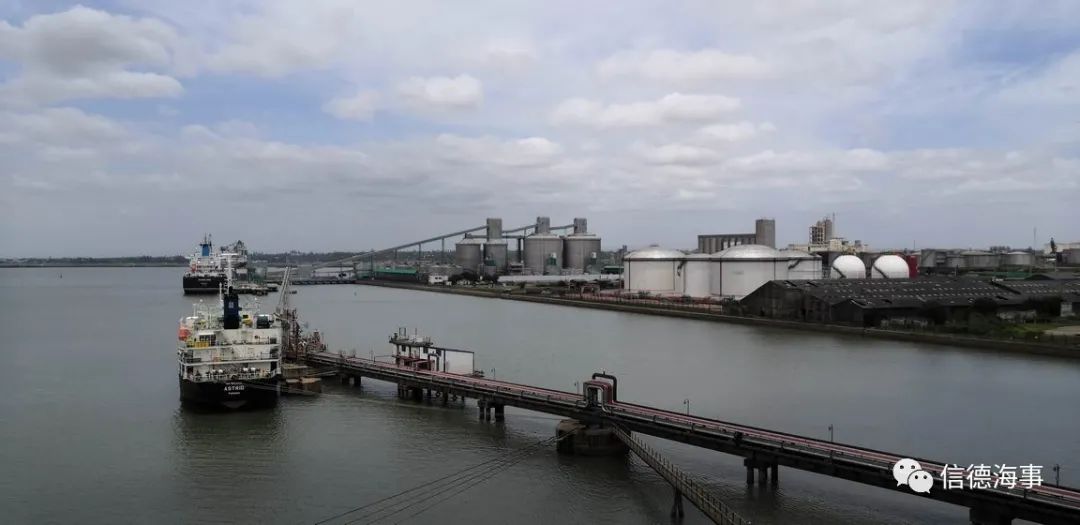

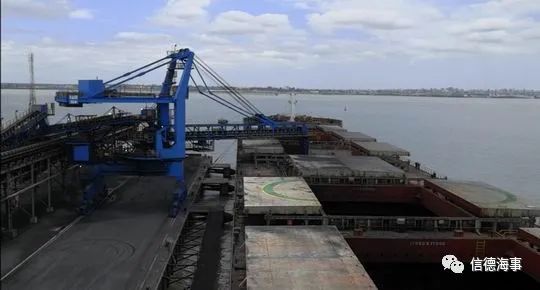

本次我船靠泊MATOLA港区铁矿石专用码头,为了便于重载离港一般都是空载进港在码头的上游(油轮码头前方空旷的地方)掉头回来向海方向左舷靠,缆绳四二二四前后头尾缆为带缆艇倒缆用撇缆倒缆先带。该码头设计靠泊能力已经不适应大型船舶作业了,我船靠泊后几乎无法装货,在等待落潮接近低潮的时候从后部的舱才能勉强装货,装载机几乎快触碰到舱盖形势十分紧张,为了保证装货安全,在装货初期船舶不能排水否则涨潮的时候就十分危险了。93K船高潮前后靠泊必须考虑风暴压载甚至货舱压载,码头有两个皮带装载机一大一小,大的速率约1600吨每小时小的每小时500吨。本次装货时小装载机损坏只有大装载机工作,码头总装货时间约71小时(包括中间换班停装时间)装货量89740吨平均1263,港口部分岗位工作人员来自南非如引水-水尺检量员等。

MATOLA港区的三个泊位示意图

本船的煤矿泊位在最外部

本船后方的液货码头和散粮码头

四  靠港办关需要准备下列文件

Please note documents required upon berthing for port formalities purpose:

-   7 Crew lists

-   4 Last port of call list

-   4 Nil list

-   1 Maritime Declaration of health

-   1 Vaccination List

-   1 Copy of De-Rating certificate

-   1 Crew effect declaration

-   1 Bond store list

-   1 List of all ship’s certificates

-   1 Last port Clearance (Original + 1 copy)

-   All passports or seaman’s book (according to crew list)

-   1 Copy of Master and Chief Engineer’s certificate of competency

-   4 Narcotic List

-   1 NIL Manifest stating that no cargo to be discharged at Maputo

-   2 Ship's particulars

另在港期间每日有所谓的coast guard或者marine police登船检查,少则两人多则三到四人,需要准备的文件Crew list,particulars,last ten ports of call,certificate list,master competency certificate,基本上都是上来借检查的名义索要好处的,他们比较关注的是防鼠挡-梯口安全网-跳板的安放-国旗的升降等。

五 港口防疫

港口各部门都比较重视防疫,引水-代理-官员上船都戴口罩。本次我船办关手续在健身房里进行,该区域独立于船员生活区之外没有空调回风系统,非常适合作为疫情期间办关的临时办公室,船长必须戴口罩护目镜以及小瓶装酒精喷剂随时使用。

船上具体措施

1)提前做好准备,外部人员即将进入的空间空调吸风口关闭并用胶带封死保证该部分空间的空气不被吸入空调系统同时打开两侧门保持通风。

2)外部人员经过的地方地面喷消毒液,每天用84拖地。

3)外部人员接触过的地方用酒精喷雾杀毒,办公电脑打印机关机后酒精喷杀。

以上措施特别是在驾驶台和甲板办公室应认真仔细落实

4)船员正确戴口罩和护目镜或者面罩并经常正确地洗手,需要时戴一次性手套。

5)船舶离港后生活区彻底清洁和通风

6)每日早晚两次全船测体温

代理发船重要参考文件

(1)CONDITIONS OF ENTRY – PORT OF MAPUTO法律文书,船舶抵达港界时填写该表格交引水送港方,船长可以在签字上方批注FOR RECEIPT ONLY

(2)ADDITIONAL MEASURES COVID-19

(3)HEALTH RISK ALERT PROCEDURE – CORONAVÍRUS

(4)港口浮筒位置表

以上小结仅供参考,欢迎同行补充完善,不正确之处敬请指正,

多谢!

更多陈张荣船长往期文章:

资深船长:船舶交接注意事项(绝对干货)

【船长经验】美国 ENOAD 递交注意事项

信德海事网,专业海事信息、咨询、服务平台!

本文仅代表作者个人观点,与信德海事网无关。信德海事网仅转载,免费分享给大家,其原创性以及文中陈述文字内容和图片未经本站证实,对本文以及其中全部或者部分内容文字、图片的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。如果因此而产生的法律纠纷,与信德海事网无关。如涉及侵权等相关事宜,请联系本站,我们会在第一时间删除。

投稿或联系信德海事:

media@xindemarine.com



热门推荐
  • 【三副业务】救生消防设备的日常管理知

      【救生消防日常管理】 在船上,救生消防属于三副的主管层面,涉及面较广,分布在全船的各个角落,显得比较杂乱,不容......

    07-02    来源:厦远船员管理

    分享
  • 2020航运人的葵花宝典!

      这是一部航运、海事、船舶百科全书,点击下方你想看的题目就会自动跳转到你想查看的精彩内容咯。 将会持续更新,添加......

    01-19    来源:信德海事网

    分享
  • 独家中文版!《系泊设备指南》第5节——

      本系列连载文章为《系泊设备指南》中文版,为高级船长于雪生结合自身经验经数月翻译而来,全部11节,11万字,PDF140页,......

    08-02    来源:信德海事网

    分享
  • 浅谈船舶缆车的制动测试

      当船舶面临SIRE和DRYCARGO检查时,经常遇到一个项目就是BHC(Brake Holding Capacity)测试。谈到缆车的刹车力测试,根据船型不同......

    07-01    来源:CAPT.ZHAO 大新船务

    分享
  • 各种船型(大小)分类介绍

      船舶大小分类指南 信德海事网 郭建平 商船是根据其大小和航行区域进行大致分类的。在设计之初,就根据船舶的航线和用途......

    10-04    来源:信德海事网 郭建平

    分享
  • 航运基本知识科普系列之——船型和运价

      为了这轮超级航运周期能快点得到资金的认可,准备写一个航运基础知识的科普系列。可能有人会说,基础知识大家都知道啊......

    08-25    来源:雪球

    分享
  • 航线设计也要考虑ECDIS的CATZOC?真的很重

      根据信德海事网得到的数据显示: 2019年全球共有1312 起跟ECDIS相关的检查/审核的缺陷或者滞留事件。特别是缺乏对安全等深......

    07-24    来源:信德海事网

    分享
  • 船用缆绳分类介绍以及如何选择合适的缆

      缆绳,是用于系结船舶的多股绳索,具备抗拉、抗冲击、耐磨损、柔韧轻软等性能。船用缆绳,按船上的习惯,可以分为:缆......

    06-07    来源: 海丰保险

    分享
  • 电子海图(ECDIS)使用总结

      电子海图使用总结 作为SOLAS公约强制要求的新型航海设备,ECDIS 在船舶导航、定位、避险、信息查询等多方面都具有传统导航......

    10-28    来源:信德海事网

    分享
  • 《系泊设备指南》第7节——系泊和拖带装

      本系列连载文章为《系泊设备指南》中文版,为高级船长于雪生结合自身经验经数月翻译而来,全部11节,11万字,PDF140页,......

    08-10    来源:信德海事网

    分享
返回列表
发表评论
请自觉遵守互联网相关的政策法规,严禁发布色情、暴力、反动的言论。
评价:
用户名: 验证码: 点击我更换图片
Ctrl+D 将本页面保存为书签,全面了解最新资讯,方便快捷。
